Домой Экономика Горячая пора для тепловиков

Горячая пора для тепловиков

0

Уже традиционно коллектив филиала МГУП «Тирастеплоэнерго» в городе Каменке сразу же после завершения очередного отопительного сезона начал подготовку к новому. Работают согласно утверждённому плану. О том, как проходят запланированные работы, рассказал руководитель службы Владимир Бычков.

– Владимир Владимирович, прошлый сезон по известным всем причинам был сложным. Как справлялись?

– Ну, скажем так, о спокойной и ритмичной деятельности тепловой системы в зимнее время говорить не приходится. Перепад температур и вынужденные остановки работы котельных приводили к порывам на теплотрассе. Устраняли в рабочем порядке. Конечно, зимой работать сложнее, но когда после завершения отопительного сезона мы начали проводить гидравлические испытания, проверять внутриквартальные тепловые сети, порывов, как это обычно бывает во время подготовительного периода, практически не было. А если говорить в общем, сезон мы завершили нормально.

– Что касается утверждённого плана, как определялись с перечнем необходимых мероприятий?

– Для того, чтобы что-то планировать, необходимо было в первую очередь выявить существующие проблемы. Для этого провели дефектовку всего технологического оборудования котельных, запорной арматуры на внутридомовых и внутриквартальных сетях. Необходимые виды работ в утверждённых объёмах разбиты помесячно.

– Для того, чтобы всё шло согласно плану, требуются материалы, оборудование и, конечно же, специалисты. Как у вас с этим?

– В принципе, по всем направлениям у нас есть необходимое оборудование, комплектующие материалы. Транспорт и оборудование прошли технический осмотр. Они у нас, к сожалению, далеко не новые, но ремонтируем и стараемся поддерживать в рабочем состоянии. В коллективе работают 29 человек, в большинстве своём опытные, знающие специалисты.

Не могу не сказать и о том, что есть у нас позиция, по которой мы немного отстаём от плана по срокам. Дело в том, что не было в наличии необходимой трубы для замены участка теплотрассы и частично внутридомовых сетей. Но вопрос практически решился. В ближайшее время трубу завезём и отставание устраним.

– Владимир Владимирович, какие мероприятия уже выполнены к настоящему времени? И начнём с сердца всей тепловой сети района – котельных…

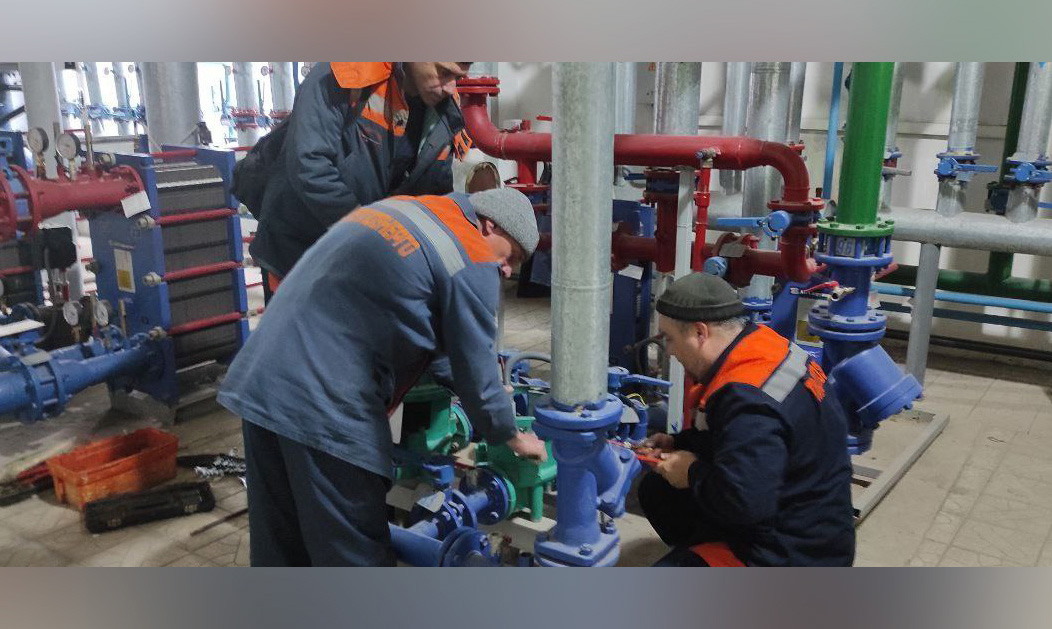

– Напомню, что у нас 4 городских и 13 локальных котельных. Здесь осуществляют обслуживание котлов, ревизия, ремонт и замена запорной арматуры, проводят другие необходимые работы.

– Если можно, немного поконкретнее…

– Из основного – осуществлён ремонт технологического оборудования в котельных №№ 13, 16. Отремонтировали 26 единиц запорной арматуры и заменили 23. В четырёх котельных заменены трубопроводы подпитки. Отремонтировано 5 насосов, несколько фильтров и горелок, очищено 2 котла. Демонтировано на поверку 120 манометров и 17 газоанализаторов. Ну и я уже сказал о проведённых гидравлических испытаниях.

– А кроме котельных?

– На тепловых сетях отремонтировали 70 единиц запорной арматуры, на внутридомовых – 24 единицы, заменили стояки в жилом доме по ул. Ленина, 42. Работы продолжаются.

– И в завершение нашего разговора добавьте нам, потребителям тепловой энергии, немного оптимизма.

– Хочу заверить: всё, что зависит от нашей службы в вопросе обеспечения населения теплом и комфортом во время предстоящего отопительного сезона, будет выполнено в срок.


Людмила Малюта.
